Suivre un chantier au Mali depuis l’étranger : maîtrise d’œuvre et jalons

Suivre un chantier au Mali depuis l’étranger : maîtrise d’œuvre et jalons

Suivre un chantier au Mali depuis l’étranger : maîtrise d’œuvre et jalons

Le terrain est à vous, les plans sont faits, l’entreprise est trouvée. Vous envoyez une première somme, et le chantier démarre. Les premières semaines, les nouvelles sont bonnes : des photos arrivent, les fondations sortent de terre, tout le monde est content.

Puis le rythme des messages ralentit. Les photos deviennent des gros plans dont on ne sait plus où ils ont été pris. Les demandes d’argent, elles, gardent leur cadence. Un an plus tard, la maison est à moitié montée, le budget est consommé aux trois quarts, et personne ne sait dire précisément où est passée la différence.

Ce scénario n’est presque jamais une escroquerie. C’est un défaut de dispositif : personne n’a été chargé de contrôler, et celui qui construisait s’est retrouvé seul juge de son propre travail.

Le malentendu de départ : construire et contrôler sont deux métiers

Quand on est sur place, on compense l’absence de dispositif en passant. On voit le tas de sable diminuer, on remarque que le mur n’est pas droit, on sent quand ça traîne. Cette surveillance informelle vaut beaucoup — et elle disparaît intégralement quand on vit à 5.000 kilomètres.

À distance, il faut donc rétablir ce que la présence assurait gratuitement, et cela suppose d’accepter une chose simple : celui qui exécute les travaux ne peut pas être celui qui atteste qu’ils sont faits. Ce n’est pas une question d’honnêteté, c’est une question de position. Un entrepreneur qui s’auto-évalue le fait avec les meilleures intentions du monde et se trompe quand même, dans le sens qui l’arrange.

C’est le piège n° 4 que nous signalions déjà dans notre panorama des tendances et pièges de l’investissement immobilier de la diaspora malienne — en une ligne. Il méritait un article entier.

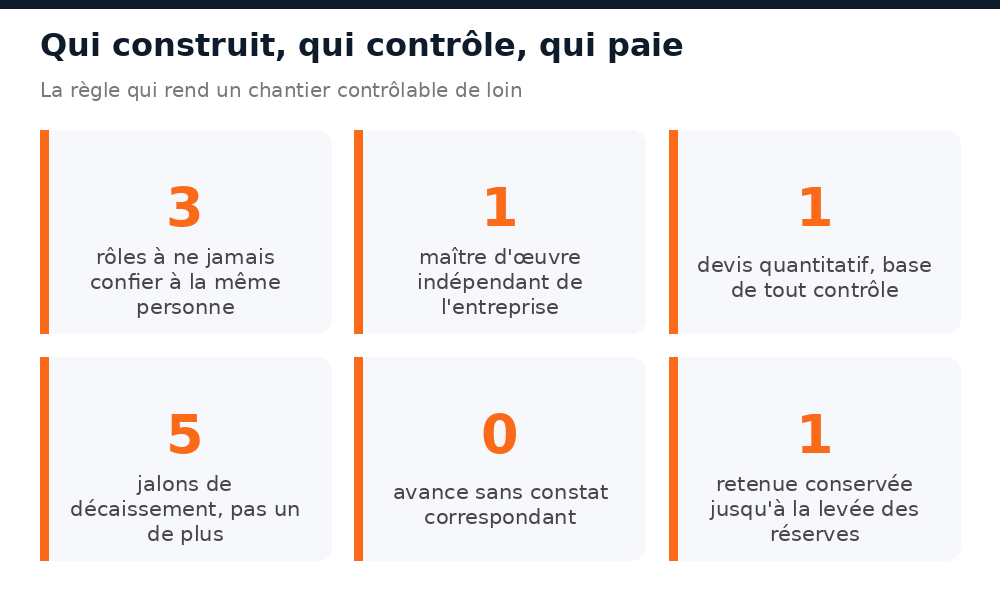

Séparation des rôles sur un chantier au Mali suivi depuis l'étranger
La règle qui rend un chantier contrôlable de loin.

Le maître d’œuvre indépendant : ce qu’il fait, ce qu’il coûte

Un maître d’œuvre est celui qui conçoit, organise et surveille l’exécution pour le compte du propriétaire. Il n’exécute pas : il vérifie que ce qui est exécuté correspond à ce qui a été commandé, et il vous le dit par écrit.

Sa valeur, pour vous, tient en une phrase : il est payé par vous et n’a rien à gagner à ce que le chantier avance plus vite qu’il ne le peut. Ses honoraires représentent un pourcentage du montant des travaux, et ce pourcentage se récupère en général plusieurs fois — en quantités non surfacturées, en reprises évitées, en décisions prises à temps plutôt qu’après coup.

Trois précautions au moment de le choisir. Vérifiez qu’il n’a aucun lien avec l’entreprise retenue, y compris familial : c’est la première chose à demander, et un professionnel sérieux répond sans se froisser. Demandez à voir des chantiers qu’il a suivis, pas des chantiers qu’il a construits. Et fixez par écrit la fréquence de ses passages, sans quoi elle s’alignera naturellement sur son emploi du temps plutôt que sur vos besoins.

Le devis quantitatif, seul document qui rend un chantier vérifiable

Un devis global — « gros œuvre : tant » — ne permet aucun contrôle. Il n’y a rien à comparer, rien à compter, rien à contester. Le devis quantitatif, lui, détaille les postes et les quantités : tant de mètres cubes de béton, tant de sacs, tant de mètres linéaires, tant d’ouvertures.

C’est ce document qui transforme un rapport de chantier en information exploitable. Quand le maître d’œuvre écrit que la dalle est coulée, vous pouvez rapprocher les quantités mises en œuvre de celles prévues et voir immédiatement si l’écart est normal.

Exigez-le avant la signature, jamais après. Une entreprise qui refuse de détailler ses quantités au moment de contracter ne les détaillera pas davantage une fois le chantier commencé, et vous aurez perdu le seul moment où vous aviez un moyen de pression.

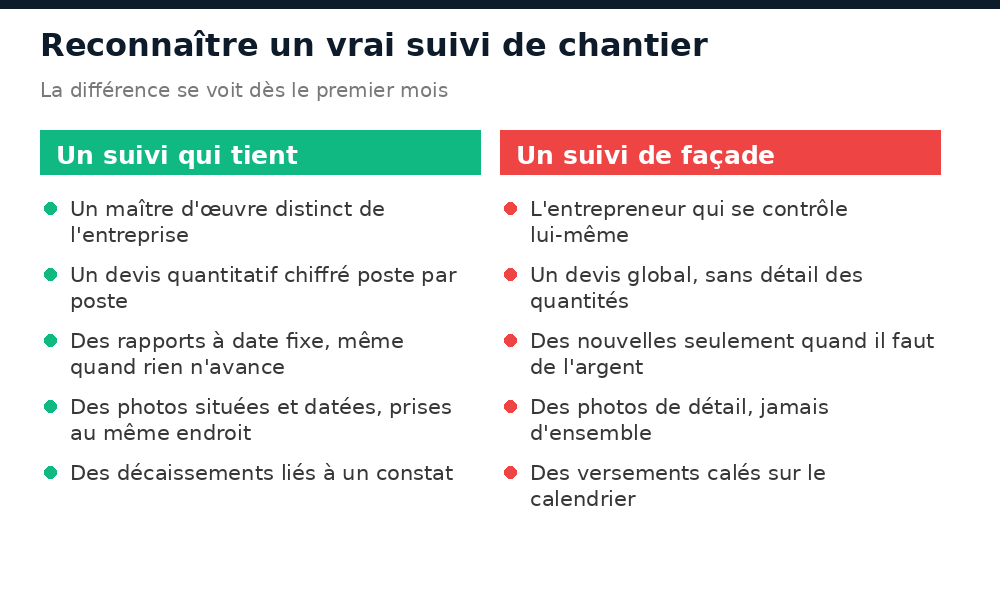

Différences entre un suivi de chantier qui tient et un suivi de façade au Mali
La différence se voit dès le premier mois.

Le rapport d’avancement : forme, fréquence, contenu

Un bon rapport est ennuyeux. Il arrive à date fixe, il dit ce qui a été fait, il signale les écarts, et il se tait sur le reste. Un rapport qui vous raconte l’ambiance du chantier et les difficultés d’approvisionnement sans jamais donner une quantité n’est pas un rapport : c’est une conversation.

Le contenu minimal tient en cinq points : la date du passage et le nom de qui y était, les quantités réellement mises en œuvre depuis la fois précédente, des vues d’ensemble prises depuis les mêmes points de repère, les écarts constatés par rapport au devis, et les décisions qui vous attendent avec leur échéance.

Ce dernier point est celui qui fait gagner le plus de temps. À distance, le coût principal n’est pas l’erreur : c’est le délai de décision. Un chantier qui attend trois semaines votre réponse sur une hauteur de linteau perd trois semaines.

Et un rapport doit arriver même quand rien n’a avancé. Un mois de silence est une information, mais vous ne l’apprenez qu’au mois suivant, et le silence a alors déjà coûté.

Dater et situer : pourquoi une photo seule ne prouve rien

Une photo de mur pourrait avoir été prise hier, il y a six mois, ou sur un autre chantier. Une photo de sacs de ciment ne dit pas si ces sacs ont été livrés sur votre terrain ni s’ils y sont restés.

Ce qui rend une image utile, ce n’est pas sa netteté, c’est sa situation. Imposez dès le départ des points de vue fixes : deux ou trois emplacements, toujours les mêmes, depuis lesquels chaque passage est photographié. La comparaison de deux séries prises au même endroit à un mois d’écart en dit plus long que cinquante gros plans.

Pour les étapes qui engagent vraiment — fin des fondations, hors d’eau, réception — un simple rapport ne suffit plus. Un constat établi par un professionnel assermenté fixe l’état et la date de manière opposable : nous détaillons cette démarche dans notre article sur faire constater un bien au Mali sans être sur place, en nous appuyant sur le rôle du commissaire de justice au Mali, pour le constat et le recouvrement.

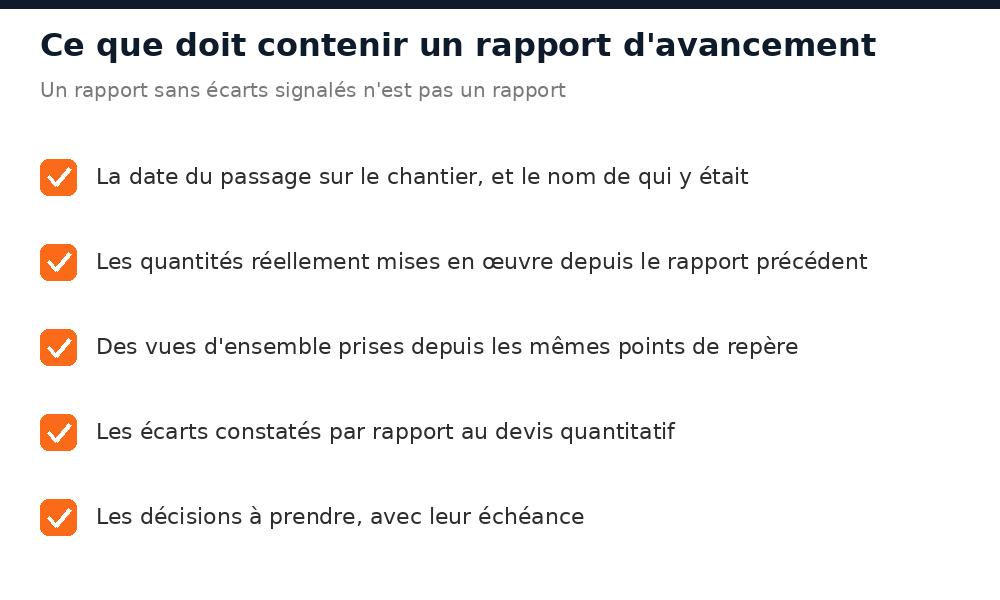

Les six éléments que doit contenir un rapport d'avancement de chantier au Mali
Un rapport sans écarts signalés n’est pas un rapport.

Caler les décaissements sur l’avancement, jamais sur le calendrier

C’est la règle qui protège le mieux, et c’est celle à laquelle on renonce le plus vite, parce qu’y renoncer semble n’être qu’un arrangement d’ami.

Un décaissement se déclenche quand une phase est constatée achevée, pas quand le mois est écoulé ni quand l’entreprise annonce qu’elle a besoin de trésorerie. Cinq jalons suffisent : fondations, élévation, toiture, second œuvre, réception. Chacun libère une tranche, aucun ne la libère par anticipation.

Conservez une retenue sur la dernière tranche, libérée seulement à la levée des réserves. C’est le seul moyen d’obtenir que les finitions soient réellement terminées : un chantier payé à cent pour cent est un chantier fini, quoi qu’il reste à faire.

Le rythme de vos versements se cale ensuite sur les principes décrits dans notre article sur payer un achat immobilier au Mali depuis l’étranger : circuit traçable, bénéficiaire identifié, écrit daté pour chaque somme.

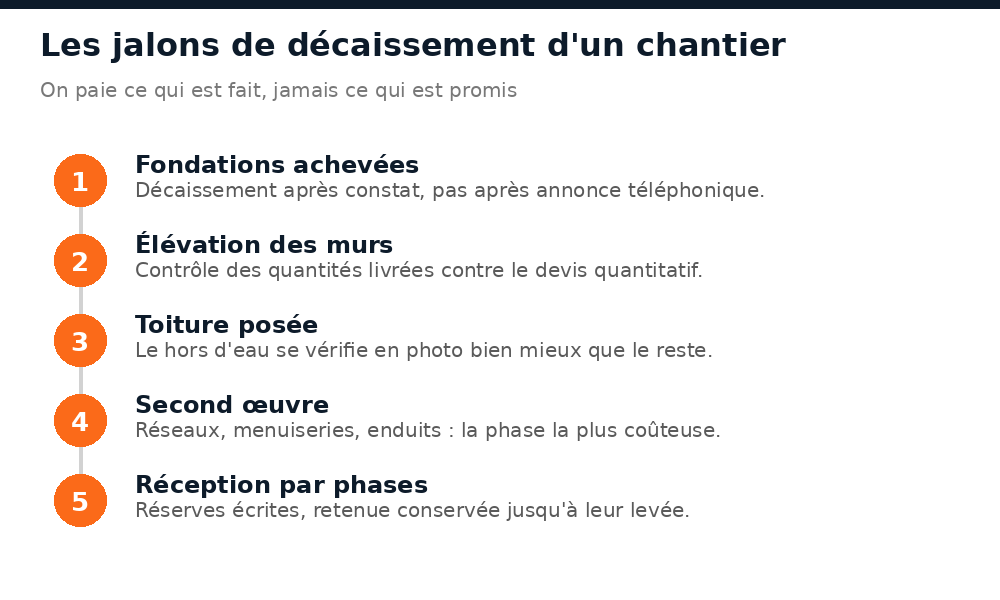

Les cinq jalons de décaissement d'un chantier de construction suivi à distance au Mali
On paie ce qui est fait, jamais ce qui est promis.

La réception par phases, et ce qu’on ne signe jamais de loin

Recevoir des travaux, c’est reconnaître qu’ils sont conformes. Une signature donnée trop vite éteint la plupart des recours, et une signature donnée à distance sans constat est un pari.

Procédez par phases, avec des réserves écrites à chaque étape. Ne signez jamais une réception globale sur la seule foi d’un message annonçant que « tout est fini », et gardez en tête qu’une malfaçon reconnue avant réception se traite bien plus simplement qu’un vice découvert après — nous détaillons les recours possibles dans notre article sur les malfaçons de construction au Mali et les recours contre l’entrepreneur.

La solidité de l’ouvrage, enfin, ne se juge sur aucune photo : c’est le point sur lequel un avis technique indépendant est irremplaçable, comme nous l’expliquons à propos de la vérification de la solidité d’un immeuble à Bamako.

Construire par étapes quand le budget arrive par vagues

Beaucoup de chantiers de la diaspora ne sont pas financés d’un bloc mais au rythme des envois. Cela change la manière de découper le projet : mieux vaut terminer complètement une phase que d’avancer partout à la fois et de laisser un ouvrage exposé aux intempéries entre deux versements.

Un chantier arrêté au bon endroit — fondations achevées, ou hors d’eau — se conserve. Un chantier arrêté au milieu d’une phase se dégrade, et la reprise coûte plus que l’économie réalisée. Nous détaillons cette logique dans notre guide sur l’autoconstruction par étapes au Mali sans crédit.

Anticipez aussi la variabilité des coûts : le prix des matériaux et du transport bouge, parfois brutalement, et un devis vieux de six mois n’engage plus grand monde. Notre article sur construire à Bamako en période de tension sur le gasoil montre l’ampleur que ces variations peuvent prendre.

Questions fréquentes

Un maître d’œuvre est-il vraiment nécessaire pour une petite construction ?

Dès lors que vous n’êtes pas sur place, oui. La taille du chantier change le montant de ses honoraires, pas l’utilité de sa fonction : sans lui, personne n’est chargé de vérifier, et c’est l’entreprise qui atteste de son propre travail.

Peut-on confier le suivi à un membre de la famille ?

Un proche peut très utilement représenter vos intérêts sur place, ouvrir le chantier, faire le lien. Mais contrôler des quantités et juger d’une conformité technique est un métier. Le mieux est de combiner les deux : un proche pour la présence, un professionnel pour le contrôle.

À quelle fréquence faut-il un rapport d’avancement ?

Une fois par mois convient à la plupart des chantiers, avec un passage supplémentaire à chaque jalon de décaissement. L’important est que la fréquence soit fixée par écrit à l’avance et tenue, y compris pendant les périodes où rien n’avance.

Que faire si l’entreprise réclame de l’argent en avance ?

Distinguez l’avance sur commande de matériaux, qui peut se justifier et se prouve par une facture, de l’avance de trésorerie, qui n’a aucune contrepartie. La première se règle directement au fournisseur quand c’est possible ; la seconde se refuse.

Comment savoir si les quantités facturées sont réalistes ?

C’est précisément ce que permet le devis quantitatif, en confrontant les quantités mises en œuvre à celles prévues. Un écart ponctuel s’explique ; un écart systématique dans le même sens ne s’explique pas, et c’est au maître d’œuvre de le signaler avant vous.

Peut-on interrompre un chantier en cours ?

Oui, et c’est parfois la meilleure décision. Interrompez à la fin d’une phase plutôt qu’en son milieu, faites constater l’état exact des travaux à ce moment-là, et réglez ce qui est dû jusque-là. Un arrêt propre se reprend ; un arrêt brutal se transforme en litige.
