Acheter une maison inachevée à Bamako : vérifier la structure, les papiers et chiffrer la fin du chantier

Acheter une maison inachevée à Bamako : vérifier la structure, les papiers et chiffrer la fin du chantier

Acheter une maison inachevée à Bamako : vérifier la structure, les papiers et chiffrer la fin du chantier

À Bamako, les maisons inachevées font partie du paysage : murs montés sans toiture, dalles hérissées de fers d’attente, chantiers arrêtés depuis des années. Beaucoup sont à vendre, souvent nettement moins cher qu’une maison finie. Pour un acheteur au budget serré, la tentation est forte : finir soi-même, à son rythme, et devenir propriétaire plus vite.

L’affaire peut être excellente. Elle peut aussi se transformer en gouffre si la structure est fragilisée, si les papiers ne suivent pas ou si le coût de finition a été sous-estimé. Voici la méthode pour vérifier la structure, contrôler les papiers et chiffrer honnêtement la fin du chantier avant de faire une offre.

L’essentiel en 30 secondes

  • Un chantier s’arrête souvent faute d’argent, mais parfois pour un litige foncier, un défaut technique ou un décès : la raison compte.
  • Faites expertiser la structure par un technicien avant toute offre : fers rouillés et fissures coûtent cher à reprendre.
  • Exigez le titre foncier au nom du vendeur, le permis de construire et les plans.
  • Chiffrez la finition poste par poste et ajoutez une marge de 15 à 20 % pour les imprévus.
  • Le prix d’achat plus la finition doit rester sous le prix d’une maison finie comparable.

Pourquoi tant de maisons restent-elles inachevées à Bamako ?

La première raison est financière. La plupart des maisons se construisent par étapes, au rythme de l’épargne, des transferts de la diaspora ou des revenus d’une activité. Une perte d’emploi, une hausse brutale du prix du ciment et du fer, ou une dépense familiale imprévue suffit à arrêter un chantier pour des années.

Mais d’autres raisons, moins visibles, doivent alerter l’acheteur : un litige foncier sur le terrain, une succession bloquée entre héritiers, un conflit avec l’entrepreneur, un défaut technique découvert en cours de route, ou un permis de construire refusé. Demandez toujours, et faites confirmer par le voisinage : pourquoi le chantier s’est-il arrêté, et depuis quand ? Un arrêt récent pour une raison claire est rassurant ; un abandon ancien et inexpliqué doit vous rendre très prudent.

Comment vérifier la structure d’une maison inachevée ?

À l’œil, on repère déjà beaucoup de choses. Les poteaux et les poutres doivent être droits et sans fissure. Les fers d’attente laissés à l’air libre doivent être protégés : s’ils sont très rouillés, gonflés ou si le béton autour s’effrite, leur reprise sera coûteuse. Une dalle qui retient l’eau stagnante après la pluie, ou qui présente une flèche visible, est un signal fort. Les fissures en escalier dans les murs trahissent souvent un problème de fondations.

Mais l’œil ne suffit pas. Faites venir un technicien du bâtiment, ingénieur ou entrepreneur expérimenté, pour un diagnostic écrit : qualité du béton, état des armatures, fondations, capacité de la structure à porter un étage supplémentaire si vous en prévoyez un. Notre article sur la solidité d’un bâtiment avant d’acheter détaille les points de contrôle.

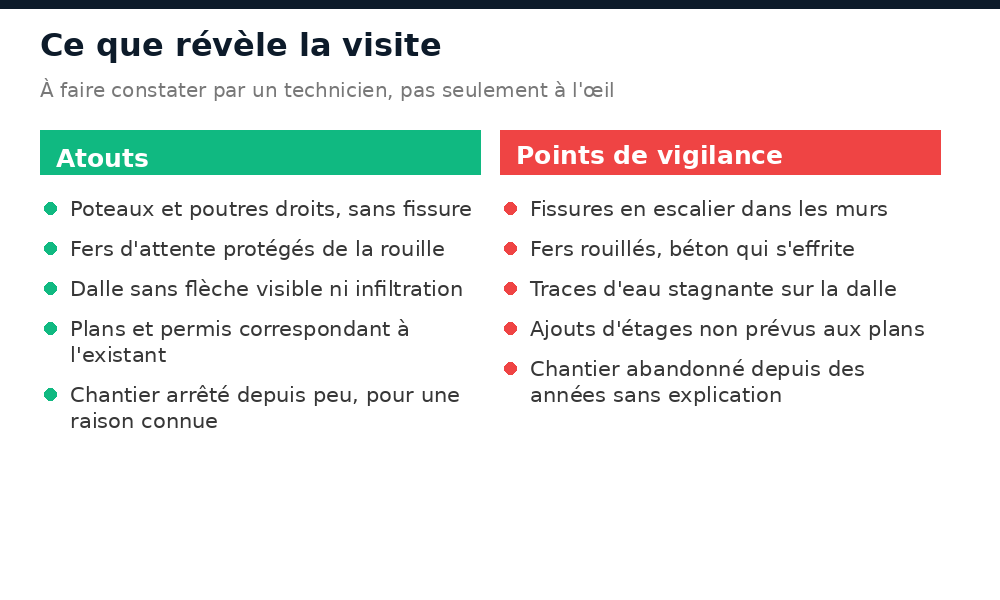

Signes rassurants et signes d'alerte lors de la visite d'une maison inachevée à Bamako
À faire constater par un technicien, pas seulement à l’œil.

Quels papiers exiger avant d’acheter un chantier ?

Les mêmes que pour une maison finie, et quelques autres. D’abord le titre foncier au nom du vendeur : sans lui, vous achetez un litige potentiel, pas une maison. Ensuite le permis de construire et les plans approuvés, pour vérifier que ce qui est construit correspond à ce qui a été autorisé : un étage ajouté sans autorisation peut poser problème.

Demandez aussi les contrats et factures de l’entrepreneur, et surtout la preuve que rien ne lui est dû : un entrepreneur impayé peut se manifester après la vente. Enfin, renseignez-vous sur l’état des demandes de raccordement à l’eau et à l’électricité. La vente doit passer par un notaire, qui vérifiera la situation juridique du bien. Notre guide du parcours d’achat d’une maison à Bamako reprend toutes les étapes.

Murs en parpaings d'une maison en construction, sans toiture, dans la banlieue de Dakar
Des murs montés sans toiture : un chantier à faire expertiser avant tout achat. Photo : John Atherton, CC BY-SA 2.0, via Wikimedia Commons.

Comment chiffrer la fin du chantier ?

C’est l’étape décisive, et celle que les acheteurs bâclent le plus souvent. La méthode tient en cinq temps :

  • le diagnostic : le technicien évalue la structure et liste les reprises nécessaires (fers à traiter, poteaux à renforcer) ;
  • l’inventaire : listez tout ce qui manque, de la toiture aux enduits, des réseaux aux menuiseries, des sanitaires à la peinture ;
  • les devis : faites chiffrer chaque lot par au moins deux artisans, sur la base des prix actuels des matériaux ;
  • la marge : ajoutez 15 à 20 % pour les imprévus, toujours plus nombreux sur un chantier repris ;
  • la comparaison : additionnez prix d’achat et finition, puis comparez au prix d’une maison finie équivalente dans le même quartier.

Si le total dépasse le prix d’une maison finie, l’affaire n’en est pas une, sauf raison particulière comme l’emplacement. Pour encadrer les travaux de finition, notre article sur le contrat avec un entrepreneur explique devis, avenants et réception.

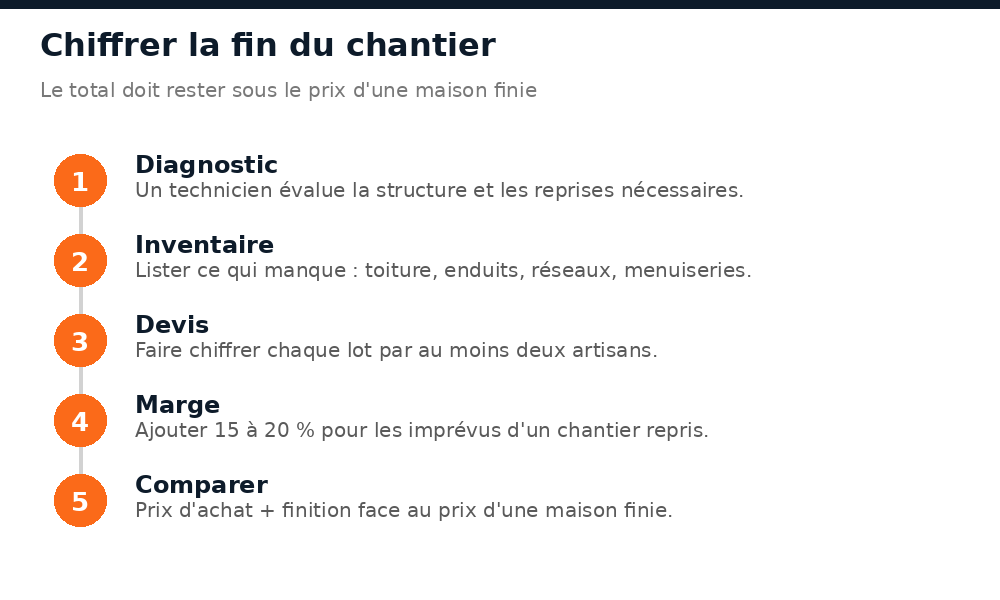

Cinq étapes pour chiffrer le coût de finition d'une maison inachevée avant de faire une offre
Le prix d’achat plus la finition doit rester sous le prix d’une maison finie.

Comment négocier le prix d’une maison inachevée ?

Avec votre chiffrage en main. Un vendeur fixe souvent son prix en additionnant ce qu’il a dépensé, sans tenir compte de l’usure du chantier ni du coût des reprises. Votre diagnostic écrit et vos devis sont vos meilleurs arguments : ils transforment une discussion de principe en calcul concret. Une décote importante est justifiée si la structure doit être reprise, si le chantier est abandonné depuis longtemps ou si des papiers manquent et doivent être régularisés aux frais de l’acheteur.

Prévoyez dans l’acte que le prix tient compte de l’état du bâti tel que constaté, et faites annexer le diagnostic. Cela limitera les discussions ultérieures sur d’éventuels vices cachés.

Que faire si des malfaçons apparaissent après l’achat ?

En reprenant un chantier, vous héritez de ce qui a été construit avant vous, y compris des erreurs. D’où l’importance du diagnostic initial, qui fixe l’état du bâti au jour de l’achat. Pour les travaux que vous ferez réaliser ensuite, vous disposez de recours contre votre propre entrepreneur ; notre article sur les malfaçons de construction les détaille. Pour la partie construite avant vous, tout dépendra de ce que le vendeur savait et de ce que prévoit l’acte.

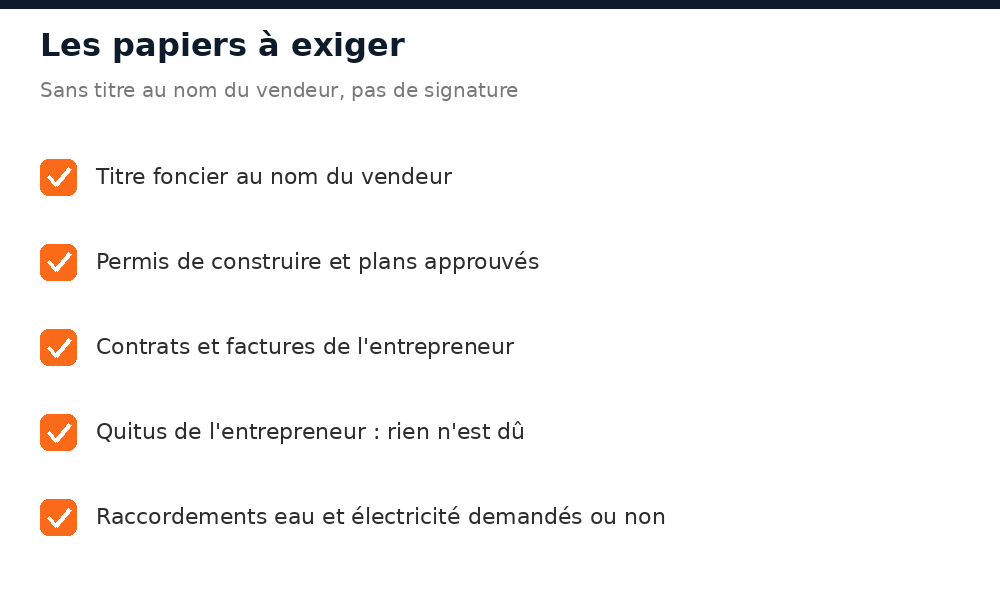

Documents à exiger du vendeur d'une maison inachevée à Bamako
Sans titre au nom du vendeur, pas de signature.

Sources

  • Pratiques d’achat et de construction observées à Bamako et conseils de professionnels de l’immobilier malien.
  • Règles générales de la vente immobilière : titre foncier, acte notarié, garantie des vices cachés.

Questions fréquentes

Acheter une maison inachevée est-il une bonne affaire à Bamako ?

Ça peut l’être si la structure est saine, les papiers en règle et le prix d’achat plus la finition inférieur au prix d’une maison finie comparable. Sinon, c’est un risque financier.

Comment savoir si la structure est solide ?

Faites établir un diagnostic écrit par un technicien du bâtiment avant toute offre : état du béton et des fers, fondations, fissures, capacité à porter un étage supplémentaire.

Les fers d’attente rouillés sont-ils graves ?

Une rouille superficielle se traite. Des fers très corrodés, gonflés ou un béton qui s’effrite autour imposent des reprises coûteuses, à chiffrer avant d’acheter.

Quels documents exiger du vendeur ?

Le titre foncier à son nom, le permis de construire, les plans approuvés, les contrats et factures de l’entrepreneur, la preuve que rien ne lui est dû et l’état des demandes de raccordement.

Quelle marge prévoir pour finir le chantier ?

Ajoutez 15 à 20 % au total des devis pour couvrir les imprévus, plus fréquents sur un chantier repris que sur une construction neuve.

Pourquoi demander pourquoi le chantier s’est arrêté ?

Parce que la cause peut être un simple manque d’argent, mais aussi un litige foncier, une succession bloquée ou un défaut technique. Ces deux dernières situations peuvent rendre l’achat très risqué.

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Ce site utilise Akismet pour réduire les indésirables. En savoir plus sur la façon dont les données de vos commentaires sont traitées.

Articles Similaires

Comparer
